Bộ Công Thương thúc đẩy loạt dự án điện sớm đi vào vận hành
TH&SP Bộ Công Thương đang tích cực tháo gỡ khó khăn, thúc đẩy các dự án điện trọng điểm gồm Dự án Nhiệt điện Long Phú 1, Nhiệt điện Sông Hậu 1, Nhiệt điện Thái Bình 2 sớm hoàn thành và đưa vào vận hành.
Theo đúng Chỉ thị số 11/2020/CT-TTg của Thủ tướng Chính phủ về một số giải pháp cấp bách tháo gỡ khó khăn cho sản xuất, kinh doanh ứng phó dịch Covid-19, Bộ Công Thương đang tích cực tháo gỡ khó khăn, thúc đẩy các dự án điện trọng điểm sớm hoàn thành và đưa vào vận hành.
Các dự án điện đang chậm tiến độ bao gồm: Dự án Nhiệt điện Long Phú 1, Nhiệt điện Sông Hậu 1, Nhiệt điện Thái Bình 2.
Hiện dự án Nhiệt điện Long Phú 1 chậm tiến độ do Tổng thầu EPC là Power Machine thuộc Liên bang Nga bị phía Mỹ cấm vận, không thể sử dụng đồng USD để thực hiện giao dịch thanh toán cho các hợp đồng đã ký, Power Machine đã dừng thực hiện hợp đồng. Dự án Nhiệt điện Thái Bình 2, chậm do tổng thầu là Tổng công ty Xây lắp dầu khí Việt Nam (PVC) không đủ kinh nghiệm làm nhà máy nhiệt điện than, để xảy ra sai phạm bị cơ quan chức năng xử lý.
Cụ thể, dự án xây dựng Nhà máy Nhiệt điện Thái Bình 2 có hợp đồng EPC nhà máy chính quy định cấp chứng chỉ hoàn thành tạm thời tổ máy số 1 vào tháng 1/2015, tổ máy số 2 vào tháng 7/2015 nhưng đến tháng 8/2015 vẫn chưa có tổ máy nào hoàn thành.
Tại dự án này, phiếu kết quả thí nghiệm vật liệu, thí nghiệm kiểm tra cường độ không có tên cán bộ giám sát. Về việc này Kiểm toán Nhà nước đánh giá là “không tuân thủ quy định”. Ngoài ra, nhật ký thi công, hồ sơ nghiệm thu chất lượng, hồ sơ nghiệm thu công việc xây dựng của hạng mục rào tạm không có xác nhận của giám sát chủ đầu tư cũng chưa tuân thủ đúng quy định.

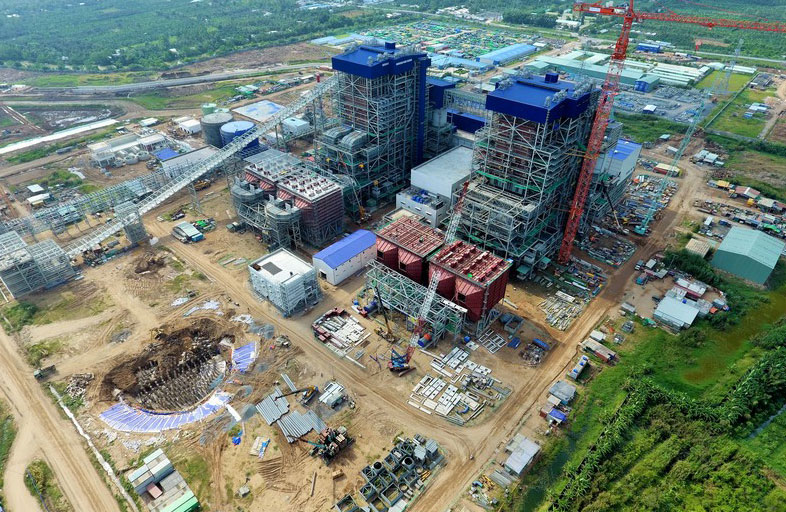

Dự án Nhiệt điện Thái Bình 2 đang chậm tiến độ
Trước tình hình trên, đối với dự án Nhiệt điện Long Phú 1, Bộ Công Thương chỉ đạo PVN đàm phán với Power Machine tiếp tục thực hiện, nhằm giảm thiệt hại cho cả hai phía. Đồng thời, báo cáo Thủ tướng về phương án tổng thể giải quyết vướng mắc, trong đó có việc lập Tổ công tác chung về dự án, hiện Bộ Công Thương đang thực hiện các thủ tục thành lập.
Đối với dự án Nhiệt điện Sông Hậu 1, Bộ Công Thương cũng đã phối hợp với Bộ Xây dựng có ý kiến về một số định mức dự toán xây dựng mới để PVN có cơ sở xem xét, phê duyệt áp dụng. Bộ Công Thương cho biết, sẽ tiếp tục giải quyết theo thẩm quyền những vấn đề vướng mắc khác của Dự án Nhiệt điện Sông Hậu 1 khi PVN báo cáo để sớm đưa dự án này vào vận hành.
Về dự án Nhiệt điện Thái Bình 2, Bộ Công Thương đã chỉ đạo Tập đoàn Dầu khí Việt Nam tìm và đề xuất các giải pháp tháo gỡ để báo cáo cấp có thẩm quyền quyết định. Bộ Công Thương đã báo cáo Ban Cán sự đảng Chính phủ, Ban Bí thư về Dự án Nhà máy Nhiệt điện Thái Bình 2, theo đó, thường trực Chính phủ họp chỉ đạo giải quyết.

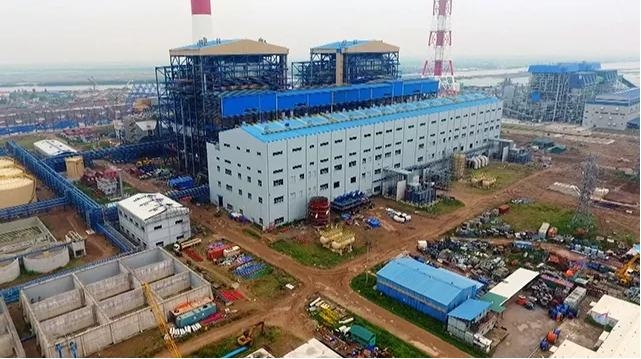

Bộ Công thương đang thúc đẩy loạt dự án điện sớm hoàn thành
Ngoài ra, đối với các dự án điện năng lượng tái tạo (NLTT) và hệ thống truyền tải điện, Bộ Công Thương cho biết, đến nay tổng công suất điện NLTT (điện gió, điện mặt trời) đã được phê duyệt khoảng 15.800 MW. Đã có 100 dự án điện NLTT có tổng công suất 5.120 MW được đưa vào vận hành, bao gồm 91 nhà máy điện mặt trời (tổng công suất 4.680 MW) và 10 nhà máy điện gió (tổng công suất 440 MW). Các nhà máy điện mặt trời đã vận hành tập trung mật độ lớn tại tỉnh Ninh Thuận (1.102 MW) và Bình Thuận (995 MW), khu vực này đã bị quá tải.
Để giải tỏa công suất cho các dự án điện NLTT, Bộ Công Thương đã trình và Thủ tướng Chính phủ đã đồng ý bổ sung 15 công trình lưới điện truyền tải vào quy hoạch phát triển điện lực quốc gia. Theo thẩm quyền, Bộ Công Thương đã phê duyệt danh mục các công trình lưới điện 110 kV cần thực hiện để giải tỏa công suất các nguồn NLTT trong Quy hoạch điện lực. Đồng thời, liên tục đôn đốc Tập đoàn Điện lực Việt Nam (EVN) và các đơn vị thành viên đẩy nhanh tiến độ các công trình lưới điện giải tỏa công suất cho các nhà máy điện mặt trời ở Ninh Thuận và khu vực lân cận.
